挖掘、占用城市道路许可办事指南
一、项目概述
1、项目名称:挖掘、占用城市道路许可
2、受理窗口:市政务中心市政公用局窗口51
3、受理范围:西安市城市道路(东至洪庆路以西,西至西咸界(即西绕城线)以东,南至杜陵路以北,北至东风路以南)范围内:①办理城市供水、燃气、热力、供电、通信、消防等依附于城市道路的各种管线、杆线等设施的挖掘、占用城市道路许可;②办理用户接修供水、燃气、热力、供电、通信等管线、杆线设施的挖掘、占用城市道路许可;③补办紧急抢修工程挖掘道路、桥涵的挖掘、占用城市道路许可。
4、承诺时限:10个工作日
5、窗口电话:86785168
二、收费名称、依据和标准
1、收费名称:城市道路挖掘修复费、占用费
2、收费依据:《西安市市政工程设施管理条例》第22、24条
3、收费标准:陕西省住房和城乡建设厅、陕西省财政厅、陕西省物价局文件陕建城发[2015]141号
陕西省住房和城乡建设厅陕建发[2015]194号收费
三、法定依据
1、《城市道路管理条例》第33条
2、《陕西省城市市政公用设施管理条例》第19、21条
3、《西安市市政工程设施管理条例》第21、24条
四、办理程序
1、在市政务中心市政公用局窗口申报材料。窗口人员对材料进行初审,材料初审合格后予以受理,发放受理通知书;材料不齐或不符合法定形式的,一次性告知申请人;
2、组织现场踏勘;
3、审核设计施工图,确定挖掘、占用城市道路施工方案;
4、申请人填写《西安市挖掘、占用城市道路申请表》后,持此申请表到市公安局交通警察支队备案;
5、经办人审核挖掘、占用城市道路施工方案,签署审核意见,报负责人签发;
6、申请人到市政公用局窗口缴纳费用、领取《西安市挖掘、占用城市道路许可证》。
五、申报材料
1、西安市挖掘、占用城市道路许可证申请表、西安市挖掘、占用城市道路文明施工责任书
2、市规划局核发的《建设工程审核图》(核原件,收复印件)
3、市建委核发的《西安市建筑工程施工许可证》;(核原件,收复印件)
4、市建委核发的《西安市建设项目城建费用统一征收缴纳证书》;(核原件,收复印件)
5、省、市、区征地批复文件;(核原件,收复印件)
6、市规划局核发的《用地定点图》;(核原件,收复印件)
7、市勘察测绘院的《征地测量成果表》;(核原件,收复印件)
8、市国土资源局的《勘察定界报告》或《宗地成果表》;(核原件,收复印件)
9、征地补偿清册(协议、合同)及撤村转户文件; (核原件,收复印件)
10、房地产权证明(私人);(核原件,收复印件)
11、市规划局批准的管线工程设计施工图、市勘察测绘院管线定验线单、施工组织设计; (原件)
12、西安市市政设施管理局批准的排水施工图; (原件)
13、法律、行政法规规定的其他条件。
六、备注
1、《西安市挖掘、占用城市道路申请表》在市政务中心市政公用局窗口领取。
2、复印件要求与原件内容一致,并加盖单位公章。
3、请妥善保存总台发号通知单,以备办件查询或办件投诉使用。

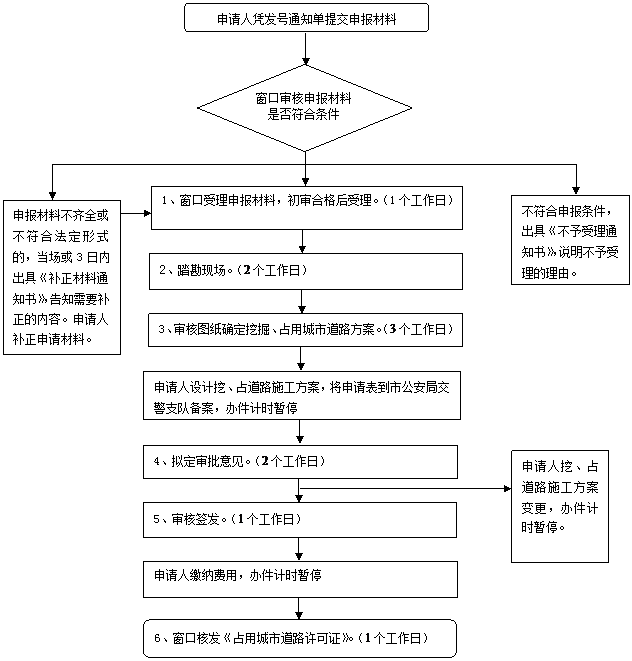

七、办理流程(10个工作日)
? |
|
